当サイトの記事は編集部が国土交通省・IPA・デジタル庁などの公的機関の情報、規格や業界団体の公開情報を調べて独自に執筆しています。記事内にIT・Webエンジニアの転職サービスへの案内(広告)を含みます。
工事を発注したり、現場を任されたりして、『工事仕様書って何を書けばいいの?』と手が止まっている方も多いはずです。テンプレートを探してみても、項目が多くてどこまで埋めればいいか迷いますよね。
結論から言うと、工事仕様書は図面だけでは伝わらない「材料・工法・仕上がりの程度」を文章で約束する書類です。工事の範囲、材料、工法、品質と検査、工程と安全の5項目で書くと、抜けがぐっと減ります。
この記事を読めば、工事仕様書の役割と書き方、テンプレートの使い方が分かります。
工事仕様書とは?図面と何が違うのか
工事仕様書は、図面に描けない施工の方法や材料、仕上げの程度を文章で書いた書類です。図面が「形と寸法」を伝えるのに対して、仕様書は「どう作るか」を伝えます。
工事仕様書とは、工事の中身を文章で決めておく書類のことです。住宅金融支援機構は、住宅工事仕様書を「設計図面に表せない内容を文章で書き表したもの」と説明しています。
図面には、建物の形や寸法、使う材料の名前は描けます。でも、材料をどう留めるか、どのくらい重ねるか、といった施工の方法までは描ききれないんです。
図面と工事仕様書の役割の違い
住宅金融支援機構の説明では、図面と仕様書の分担を次のような例で説明しています。
| 工事 | 図面に書くこと | 仕様書に書くこと |
|---|---|---|
| 断熱工事 | 壁の断熱材「グラスウール10K厚さ100mm」 | 防湿材を外壁の室内側に施工する |
| 内装工事 | 「普通合板」 | 留付けは150mm以内にくぎ打ちする |
| 防水工事 | 「アスファルトルーフィング」 | 継ぎ目は上下方向100mm以上、左右200mm以上重ね合わせる |
こうして並べると、仕様書がないと「材料は合っているのに、施工のしかたが違う」というずれが起きやすいと分かりますよね。機構も、工事請負契約書に添付する仕様書で約束しておくことが、後のトラブル防止に大事だとしています。
工事仕様書・施工仕様書・建築工事仕様書の呼び名
現場では、工事仕様書のほかに「施工仕様書」「建築工事仕様書」などの呼び名も使われます。呼び名は違っても、工事の中身を文章で決める書類、という役割は同じと考えて大丈夫です。
建物の工事で決める項目は、建築の仕様書とは?図面との違いと建物で決めることでも紹介しています。
公共工事では「設計図書」のひとつ
公共工事では、工事の仕様書は設計図書のひとつとして扱われます。国土交通省の公共建築工事標準仕様書(建築工事編)令和7年版では、設計図書を次の5つと定めています。
- 別冊の図面
- 標準仕様書
- 特記仕様書
- 現場説明書
- 現場説明に対する質問回答書
つまり、工事仕様書は図面や現場説明書と組み合わさって、ひとつの約束になっているんです。設計図書の全体像は、設計図書とは?で詳しく紹介しています。
工事仕様書は「標準仕様書」と「特記仕様書」でできている
公共工事の工事仕様書は、多くの工事に共通する標準仕様書(共通仕様書)と、その工事だけの決まりを書く特記仕様書の組み合わせです。自分で書くのは、主に特記仕様書の部分です。
『工事仕様書を一から全部書くの?』と不安になる方もいますよね。実は、公共工事ではそうではありません。
国土交通省の土木工事共通仕様書(案)では、仕様書を「各工事に共通する共通仕様書と各工事ごとに規定される特記仕様書を総称していう」と定めています。共通の決まりは標準の文書に任せて、その工事だけの話を特記仕様書に書く形です。
- 多くの工事に共通する決まりをまとめたもの
- 国や発注機関が作って公開する
- 材料や工法の標準的な仕様が書かれている
- その工事だけの決まりを書くもの
- 工事ごとに発注者側が作る
- 標準と違う材料や工法、追加の条件を書く
標準仕様書と特記仕様書の違いは、標準仕様書とは?共通仕様書・特記仕様書との違いでもまとめています。
食い違った時はどれが優先する?
書類どうしで書いてあることが違ったら、どれに従えばいいか迷いますよね。公共建築工事標準仕様書(建築工事編)では、優先の順番が次のように決まっています。
| 順番 | 書類 |
|---|---|
| 1 | 質問回答書 |
| 2 | 現場説明書 |
| 3 | 特記仕様書 |
| 4 | 別冊の図面 |
| 5 | 標準仕様書 |
土木工事共通仕様書(案)でも、契約図面、特記仕様書、工事数量総括表に書かれた事項は共通仕様書に優先するとされています。食い違いがあれば、受注者は監督職員に確かめて指示を受ける決まりです。
優先の考え方は、特記仕様書とは?標準仕様書との違いと優先順位で詳しく紹介しています。
国土交通省の工事仕様書の土台になる文書
国土交通省の工事で土台になる標準の文書は、工事の種類で変わります。2026年10月時点で確認できた版は次のとおりです。
| 工事の種類 | 土台になる文書 | 確認できた版 |
|---|---|---|
| 建築(官庁施設など) | 公共建築工事標準仕様書(建築工事編) | 令和7年版(全23章) |
| 建築の改修 | 公共建築改修工事標準仕様書 | 令和7年版 |
| 土木(河川・道路など) | 土木工事共通仕様書(案) | 令和8年3月 |
公共建築工事標準仕様書について国交省は、標準仕様書に書かれていない材料や工法を使う時は「設計図書に特記して下さい」と説明しています。特記仕様書は、まさにそのための書類なんです。
工事仕様書は5つの項目で書くと抜けが出ない

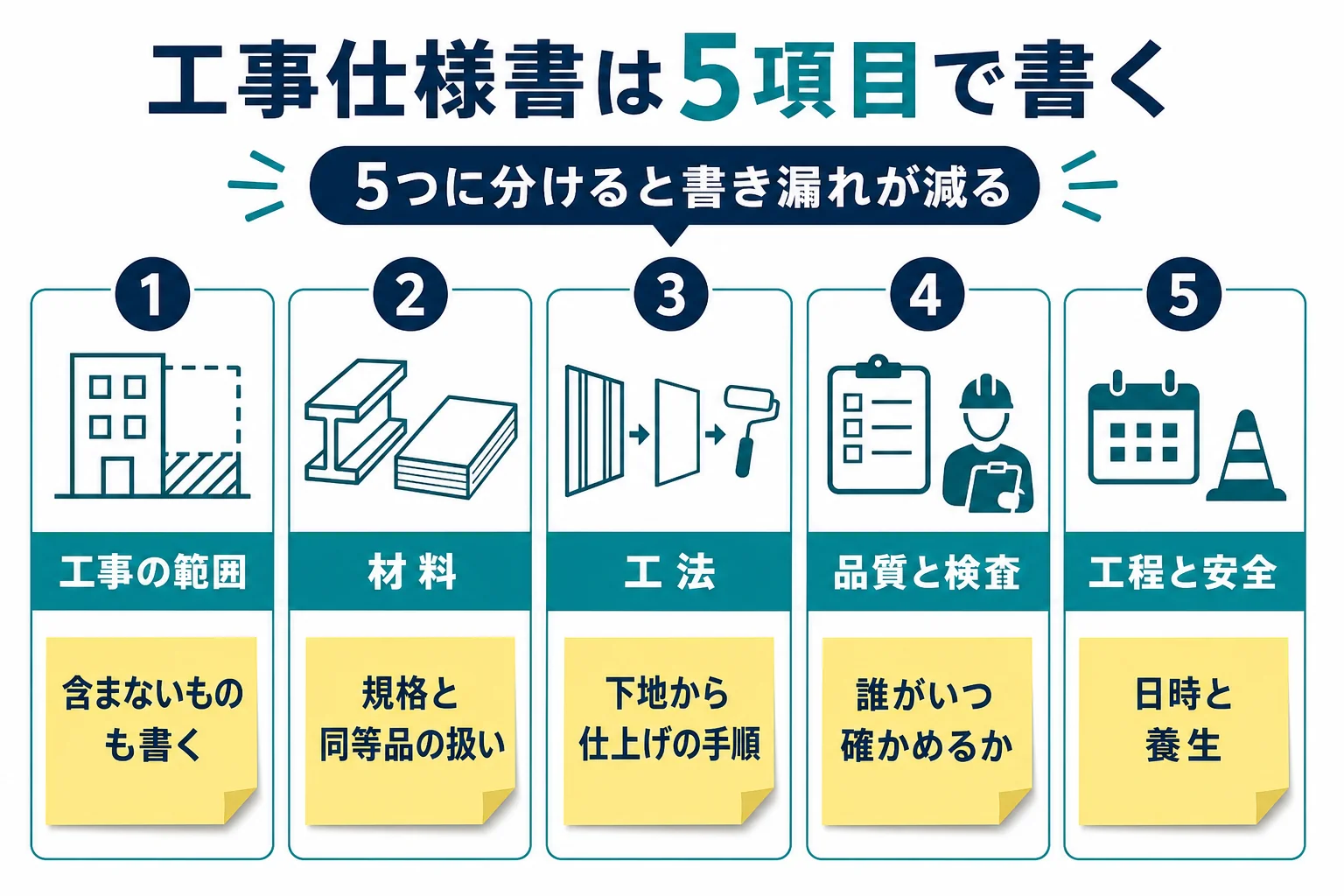

特記仕様書や小さな工事の仕様書を書く時は、「工事の範囲」「材料」「工法」「品質と検査」「工程と安全」の5項目に分けると、書き漏れが目に見えて減ります。
テンプレートの項目をそのまま埋めようとすると、何を書けばいいのか分からなくなりますよね。そこで編集部では、工事の仕様書を次の5項目で考えることをおすすめしています。
下の記入例は、編集部が作った架空のもので、事務所の一室の床を張り替える工事を想定しています。
| 項目 | 書くこと | 記入例(架空) |
|---|---|---|
| 工事の範囲 | どこからどこまでを工事するか。含まないもの | 3階会議室の床仕上げの撤去と新しい床材の張り付け。家具の移動は発注者側で行う |
| 材料 | 使う材料の種類・規格・色。同等品を認めるか | 床材は図面の仕上表による。色は見本を提出し、発注者の承諾を受ける |
| 工法 | 下地の処理、張り方、留め方などの手順 | 既存の床材を撤去し、下地の凹凸を補修してから張る |
| 品質と検査 | 仕上がりの基準と、誰がいつ確かめるか | 張り終えた後、発注者が浮きや目地のずれがないかを確かめる |
| 工程と安全 | 作業の日時、騒音や臭いへの配慮、養生 | 作業は休日に行い、廊下とエレベーターを養生する |

「工事の範囲」には含まないものも書く
範囲の欄でいちばん大事なのは、工事に「含まないもの」を書くことです。ここがあいまいだと、後で『それも工事に入っていると思っていた』という話になりがちなんです。
「家具の移動は、どちらがやりますか?」
「仕様書の範囲の欄に、発注者側で行うと書いておきましょう」
こんなやりとりを、書く前に済ませておけると安心ですね。
「材料」は同等品を認めるかを決めておく
材料は、名前や規格に加えて、同じ性能のものに替えてよいかも決めておきましょう。JIS Z 8301 の考え方でも、設計上の要求で決める時は「…又はこれと同等以上の材料」のように書くのが望ましいとされています。
公共の調達では、特定の商標名をむやみに指定しないという考え方もあります。性能や規格で書いておけば、発注先を広く比べやすくなりますよ。
「品質と検査」は誰がいつ確かめるかまで書く
品質の欄は、「きれいに仕上げる」のような書き方で終わらせがちですよね。でも、それだと仕上がりを見る人によって合格かどうかが変わってしまいます。
何を見て合格とするか、誰がいつ確かめるか、直す時はどうするか、の3つを書いておきましょう。公共建築工事標準仕様書(建築工事編)でも、1章に工事検査及び技術検査の節が設けられています。
検査のタイミングは、仕上げの前と後の2回に分けておくと、やり直しが少なくて済みます。下地を隠してしまう工事では、隠す前に確かめる場面を入れておくのがおすすめです。
塗装工事の仕様書なら何を書く?
塗装工事の仕様書をテンプレートから作る時も、同じ5項目で考えられます。
- 塗る範囲と、塗らない所(取り合いの部分など)
- 塗料の種類と色の決め方(見本で承諾するか)
- 下地の調整のしかたと、塗る回数
- 仕上がりを確かめる人と時期
- 作業の時間帯と、周りの養生のしかた
公共建築工事標準仕様書(建築工事編)では、18章が塗装工事です。公共の工事なら、まずこの章が特記仕様書の土台になっていないかを確かめてみてください。
工事仕様書の書き方:読む人によって意味が変わらない文章にする
工事仕様書は、読む人によって解釈が分かれない文章で書くのがいちばんのコツです。「十分に」「適切に」のようなあいまいな言葉を、確かめられる言葉に置き換えましょう。
仕様書の文章でいちばん困るのは、読む人によって受け取り方が変わることですよね。JIS Z 8301(規格票の様式及び作成方法)の考え方は、工事仕様書を書く時にも参考になります。
日本規格協会の資料では、「要求事項は、客観的に検証が可能なものだけを規定する」とし、「十分に強い」などの表現は使わないとしています。例えば次のように直してみましょう。
| あいまいな書き方 | 確かめられる書き方の例 |
|---|---|
| 十分に養生する | 廊下とエレベーターの床と壁を養生する |
| 適切な材料を使う | 図面の仕上表の材料又はこれと同等以上の材料を使う |
| きれいに仕上げる | 浮きや目地のずれがないことを発注者が確かめる |
| なるべく早く直す | 指摘を受けた日から何日以内に直すかを書く |
文末の言い方で「必須か、おすすめか」を分ける
JIS Z 8301 では、文末の言い方で意味を分けています。工事仕様書でも、この使い分けをそろえると誤解が減ります。
| 伝えたいこと | 文末の例 |
|---|---|
| 守ってほしい(要求) | 「…する」「…とする」「…による」「…しなければならない」 |
| してはいけない(禁止) | 「…してはならない」 |
| できればしてほしい(推奨) | 「…することが望ましい」 |
| してもよい(許容) | 「…してもよい」 |
『「〜すること」と「〜が望ましい」が混ざっていた』という仕様書は、意外と多いものです。書き終えたら、文末だけを拾い読みしてみてください。
前の工事の仕様書をコピーして使い、工事名や場所、材料の名前が古いまま残ってしまうことがあります。コピーした時は、固有の情報を一行ずつ見直しておきましょう。
リフォームなど小さな工事の仕様書
リフォームのような小さな工事でも、仕様書を作っておく意味は大きいです。住宅リフォーム推進協議会の住宅リフォーム工事標準契約書の解説では、「契約時には見積書、設計図、仕様書などを添付するようにしてください」としています。
同じ解説では、工事中の変更や追加は双方が合意して決め、その内容を書面(電子メール等を含む)で残すよう求めています。仕様書があれば、どこが変更なのかもはっきりしますよね。

見積もりを比べるための仕様のまとめ方は、リフォームの仕様書の書き方で紹介しています。
工事仕様書のテンプレート(Excel・Word)の使い方
テンプレートは、項目の抜けを防ぐ道具として使うのがコツです。全部の欄を埋めることより、5項目それぞれにその工事の情報が入っているかを確かめましょう。
工事仕様書のテンプレートやひな形は、ExcelやWordで作られたものが多いですよね。ExcelとWordは、書く中身で使い分けると楽になります。
| 形式 | 向いている中身 | 気をつけたいこと |
|---|---|---|
| Excel | 材料の一覧、仕上げの表、工程表のような表の形の中身 | 長い文章を1つのセルに詰め込まない |
| Word | 工法や品質の決まりのような文章の中身 | 表が崩れないよう、版を付けて管理する |

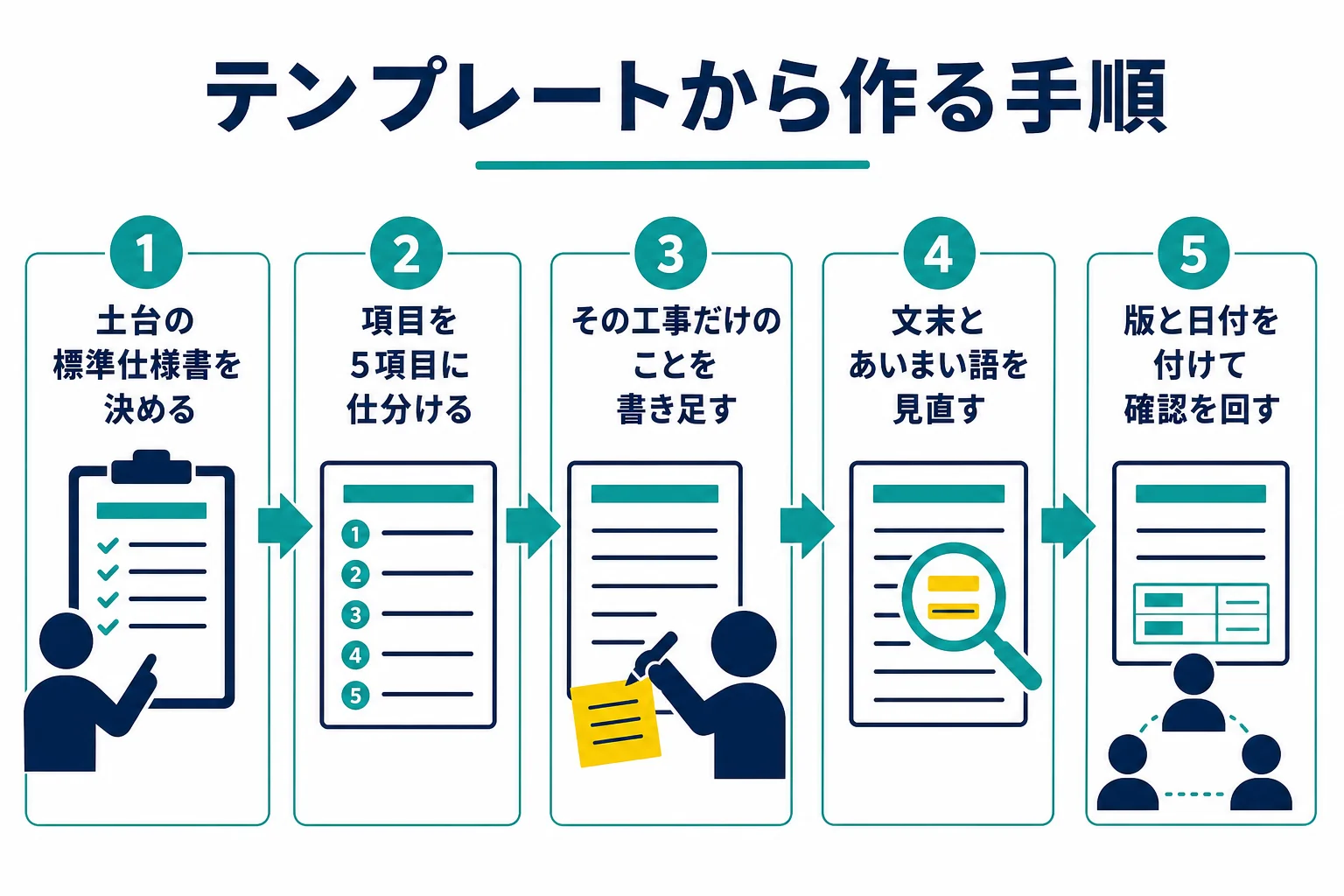

- 土台にする標準仕様書や共通仕様書を決める
- テンプレートの項目を、5項目のどれに当たるかで仕分ける
- 標準と違うこと、その工事だけのことを書き足す
- 文末の言い方とあいまいな言葉を見直す
- 版と日付を付けて、関係者に回して確かめてもらう

テンプレートを使う前のチェック
- 前の工事の名前や場所が残っていない
- 土台にした標準仕様書の名前と版を書いた
- 工事の範囲に、含まないものも書いた
- 材料の同等品を認めるかを決めた
- 検査する人と時期を書いた
公開されているひな形は、あくまで項目の参考です。
そのまま使うのではなく、自分の工事に合わせて書き換える前提で使ってみてください。テンプレートの作り方は、仕様書のテンプレートでもまとめています。
工事仕様書でよくある相談
よく見かけるのは「名前の違う標準仕様書の違い」「JASSとの違い」「監理指針はどこで見られるか」という相談です。どれも、作った機関と、契約で何が指定されているかで考えると整理できます。
工事の仕様書について多く見られる相談を、内容をまとめて紹介します。
相談1:建築工事の共通仕様書と公共建築工事標準仕様書は何が違う?
名前の違う2つの仕様書を見比べても、中身に違いがあるように見えない、という相談です。閲覧数がとても多く、同じ疑問を持つ方がたくさんいます。
似た中身でも、作った機関や版が違えば別の文書として扱われます。工事で使うのは特記仕様書で指定された方なので、まずはそこを確かめてみてください。
相談2:公共建築工事標準仕様書とJASSは何が違う?
国土交通省の公共建築工事標準仕様書と、日本建築学会のJASSの違いを知りたい、という相談です。
公共建築工事標準仕様書は国土交通省の官庁営繕部が定め、各府省庁の統一基準になっています。国交省がPDFで公開している点も特徴です。
一方のJASSは、日本建築学会が「建築工事標準仕様書・同解説」として書籍で出しているものです。公共建築工事標準仕様書の本文の中でも、鉄骨の製作精度のようにJASSを引用している箇所があります。
詳しくは、JASSとは?公共建築工事標準仕様書との違いで紹介しています。
相談3:建築工事監理指針はPDFで見られないの?
公共建築工事標準仕様書は国交省のサイトから手に入るのに、建築工事監理指針は見当たらない、という相談もありました。
編集部が確認できたのは、建築工事監理指針 令和7年版が書籍として刊行されていることです。上巻は2025年10月23日の発行で、国土交通省大臣官房官庁営繕部の監修とされています。
「標準仕様書の解説書なの?」と聞かれることもありますが、国交省がそう明記した文言は確認できていません。出版社は、工事監理に必要な規格や基準、材料、工法などの資料を集めた本として紹介しています。
工事仕様書をまとめる力は、ITの仕事でも使える
関係者の要望を聞き取り、範囲・材料・手順・検査を文書に落とす力は、システム開発の要件定義や社内SEの仕事とよく似ています。
工事仕様書を書いていると、『発注者の言いたいことを、どう文章にすればいいんだろう』と悩む場面が多いですよね。その悩みと向き合ってきた経験は、実はほかの仕事でも役に立つんです。
仕様書を読み解き、関係者の要望を文書にまとめる力は、システム開発の要件定義や社内SEの仕事とも共通します。今の仕事で経験を積み重ねるのも大切な道ですし、ITの仕事に興味がある人は、求人の仕事内容を一度のぞいてみると、つながりが見えてくるかもしれません。
IT・Webエンジニアの転職(PR)
仕様書を書く経験を活かせる職場を探すなら、求人も比べてみる
要件定義や設計を任されるか、発注側か開発側か、扱うシステムや働き方は会社によって大きく違います。担当したい工程や条件から、IT・Webエンジニアの求人を比べてみてください。
無料ITエンジニアの求人を探す求人の条件・待遇は各求人票と応募先の案内でご確認ください。
よくある質問
工事仕様書とは何ですか?
図面に描けない施工の方法や材料、仕上げの程度を文章で決めておく書類です。工事請負契約書に添付して、発注者と受注者の約束にします。
工事仕様書は誰が書きますか?
公共工事では、標準仕様書を国や発注機関が作り、工事ごとの特記仕様書を発注者側が作るのが基本の形です。小さな工事では、発注者と施工する会社が話し合って作ることもあります。
工事仕様書のテンプレートはそのまま使えますか?
項目の抜けを防ぐ参考として使い、中身は自分の工事に合わせて書き換えるのがおすすめです。前の工事の名前や材料が残っていないかも確かめましょう。
国土交通省の工事仕様書はどこで見られますか?
公共建築工事標準仕様書は国交省の官庁営繕のページ、土木工事共通仕様書(案)は技術調査課のページでPDFが公開されています。使う版は特記仕様書で確かめてみてください。
工事仕様書と特記仕様書は違うものですか?
特記仕様書は、工事仕様書のうち、その工事だけの決まりを書いた部分です。標準仕様書や共通仕様書と組み合わせて、工事の仕様書になります。
まとめ
- 工事仕様書は、図面に描けない材料・工法・仕上がりの程度を文章で約束する書類
- 公共工事では、標準仕様書と特記仕様書の組み合わせでできている
- 工事の範囲・材料・工法・品質と検査・工程と安全の5項目で書くと抜けが減る
- あいまいな言葉を避け、文末の言い方で必須かおすすめかを分ける
- テンプレートは項目の参考にして、自分の工事に合わせて書き換える
